为了兑现向人民群众许下的诺言 ——池州市黄湓闸基坑工程建设纪实

2022-04-22 10:02:37 来源: 浏览:2323 人

       2022年4月15日18时,公司所属禹顺公司承担监理的池州市黄湓河出口段治理工程新建黄湓闸基坑顺利通水,标志着工程汛前阶段目标任务顺利完成,成功兑现了向人民群众许下的庄重诺言。

       黄湓闸位于池州市贵池区牛头山镇,是黄湓河流域唯一入江控制工程,2018年安全鉴定为四类闸,需拆除重建。重建的黄湓闸位于现状闸址下游570米,距黄湓河入江口约250m,承担着汛期拒江水倒灌、汛后排泄升金湖渍水,干旱年份引江济湖或关闸蓄水的作用。该闸设计排水流量700m³/s、引水流量100m³/s,闸室采用钢筋混凝土胸墙式整体结构,闸室总净宽49m,总宽度82.08m,闸室底板顺水流向长22m。

       工程于2021年12月26日正式开工建设,计划4月30日前完成水下部分施工,具备通水条件。项目建设期间,监理部面临工期紧张压力,积极协调建设单位、施工单位,进一步优化施工方案、改进施工工艺,克服春节近20天的雨雪天气,加大协调控制力度,项目建设有条不紊推进。面临新冠疫情影响,监理部抢抓春季施工黄金时期,作业人员不足夜间加班干、施工材料不足向社会各方求援,现场所有参建人员无一人叫苦,一人喊累。

       3月16日至3月25日,项目所在地连降大雨,降雨量达70年一遇,累计降雨量达到280mm以上。受强降雨影响,黄湓河上游升金湖水位快速上涨,排涝泄洪工作压力陡然上升,尽管当地群众对工程建设表示支持,但升金湖水位的快速上涨给他们造成了很大的担忧,不少群众通过市长热线多次询问工程建设情况和具体放水排涝时间。为了解除人民群众的担忧,当地政府向人民群众做出了4月15日放水排涝的庄重承诺。

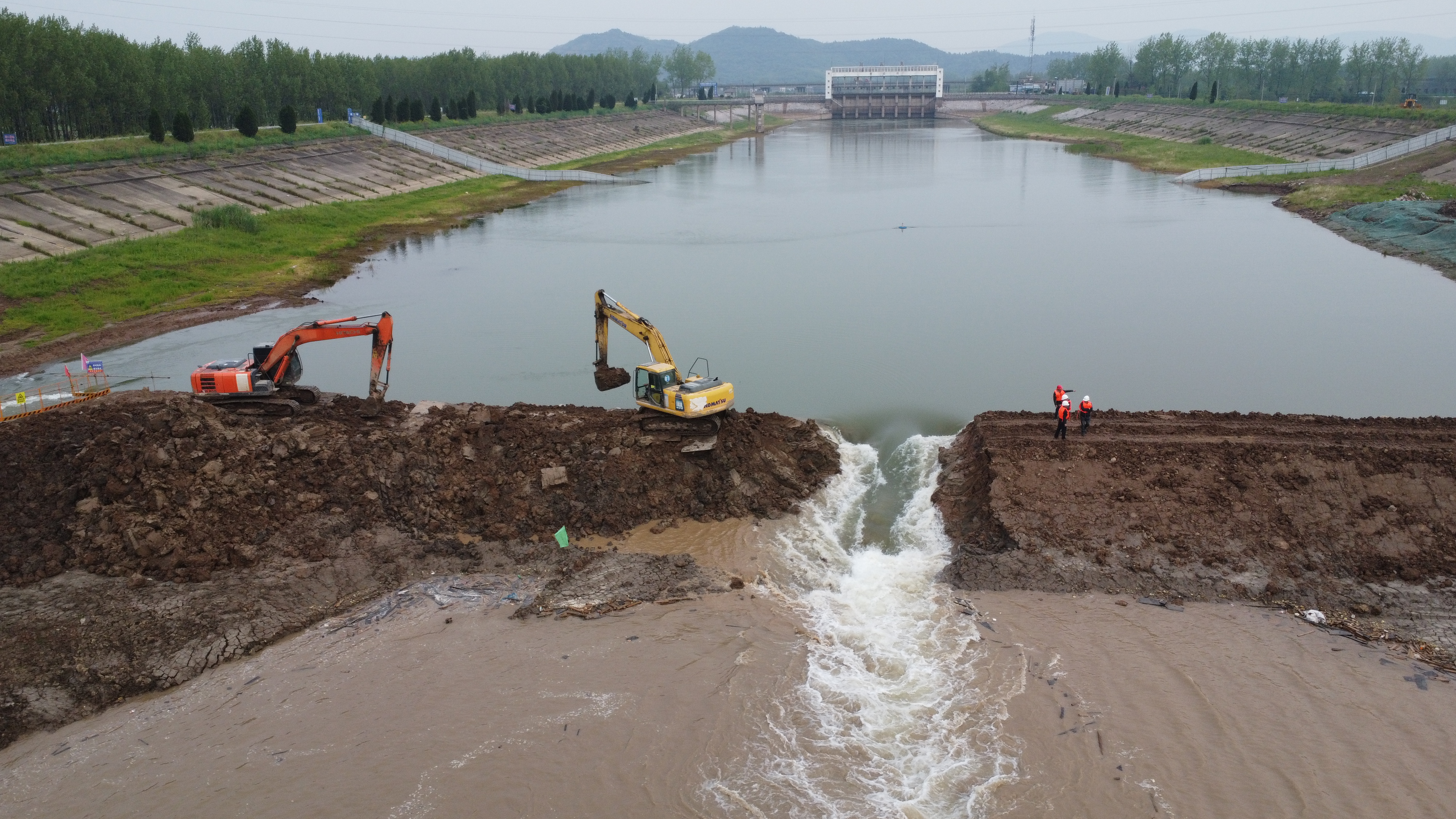

       为了这份承诺,监理部人员放弃所有休息日,坚持每天现场调度指挥,简化复杂工作程序,在不影响工程质量的前提下,全力推进工程进度。2022年4月15日,在参建各方的共同努力下,仅用了80多个有效工作日完成了黄湓闸水下工程施工任务,拆除围堰,准时放水,顺利完成汛前阶段任务,为后期腾空升金湖库容预留了更长的窗口期,极大地缓解了升金湖流域防汛压力。

       匠心铸精品,攻坚保民生。监理部将进一步抓好工程安全度汛工作,做好前期工程施工分析总结、汛后施工谋划筹备工作,强化工程安全管理和质量监管,推动项目建设提速提质提效,确保圆满完成年度建设目标任务。
